Od czego zacząć budowę domu? Działka, koszty i formalności

Wiktor Sawicki .

6 września 2026

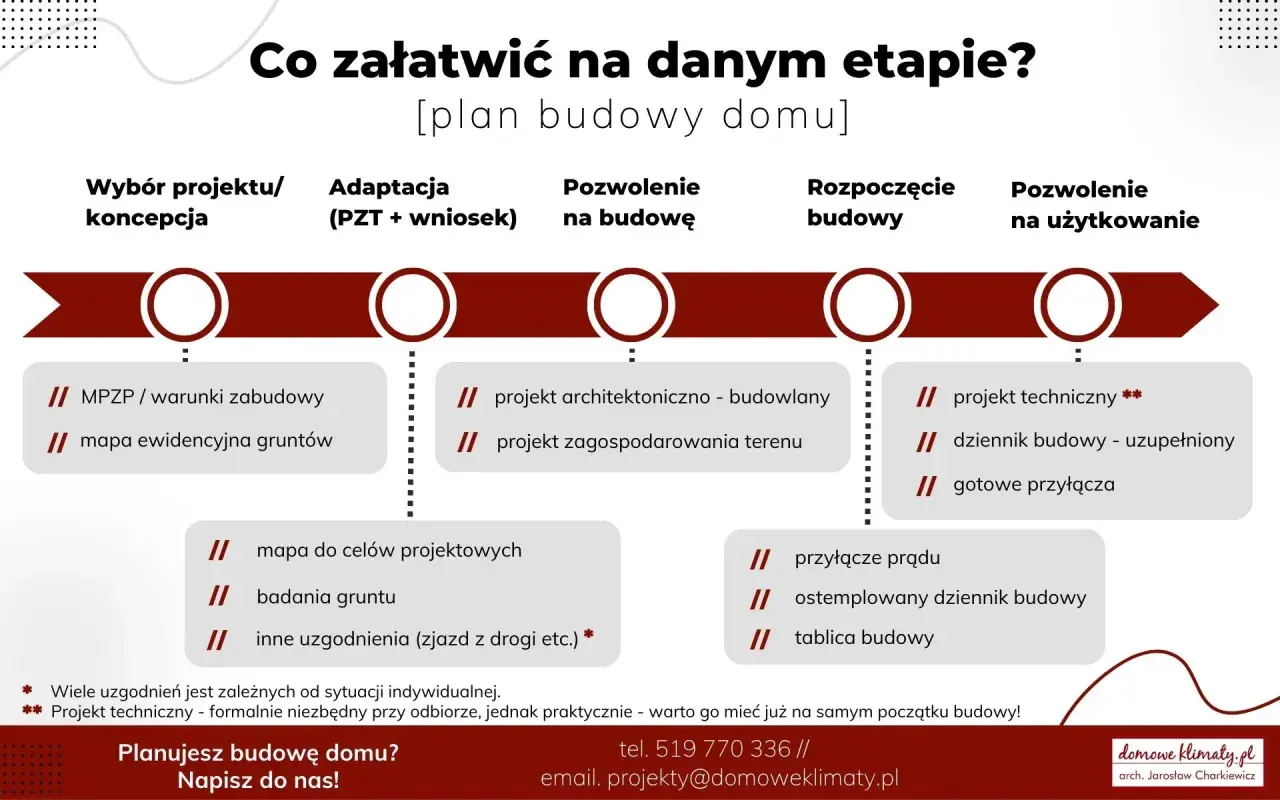

Plan budowy domu: od czego zacząć? Etapy od koncepcji po pozwolenie na użytkowanie, z listą dokumentów i uzgodnień.

Od czego zacząć budowę domu? Najrozsądniej od sprawdzenia działki, realnego budżetu i możliwości zabudowy, a dopiero później od wyboru projektu. W tym poradniku porządkuję formalności, koszty, dokumenty i pierwsze prace, żeby łatwiej było przejść od pomysłu do bezpiecznego rozpoczęcia inwestycji.

Najpierw działka, potem projekt i ekipa

  • Sprawdź MPZP albo uzyskaj warunki zabudowy, zanim kupisz projekt lub podpiszesz umowę na działkę.
  • Załóż rezerwę 10-15% budżetu na nieprzewidziane wydatki, zmiany cen i trudniejsze warunki gruntowe.
  • Przed rozpoczęciem prac potrzebujesz między innymi projektu, zgody na budowę, geodety i kierownika budowy.
  • W 2026 roku orientacyjny koszt domu wynosi zwykle około 5000-7500 zł za m², zależnie od standardu, regionu i zakresu prac.
  • Wytyczenie budynku przez geodetę i zagospodarowanie placu budowy są już traktowane jako rozpoczęcie robót.

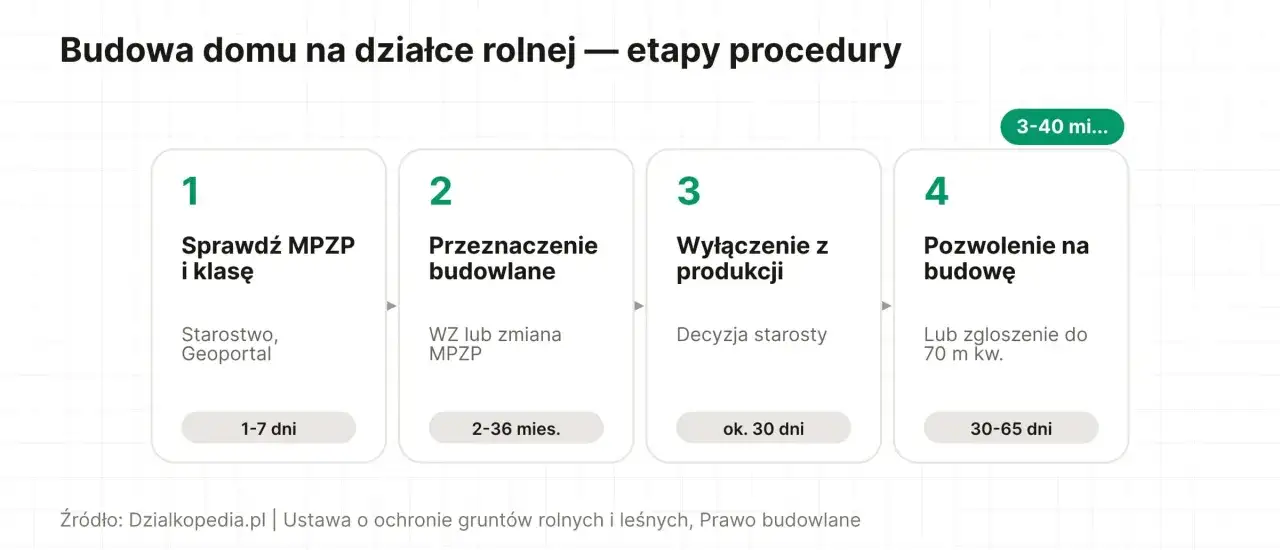

Budowa domu na działce rolnej: 1. Sprawdź MPZP i klasę. 2. Przeznaczenie budowlane. 3. Wyłączenie z produkcji. 4. Pozwolenie na budowę. Oto od czego zacząć budowę domu.

Najpierw dokładnie sprawdź działkę

Najdroższy błąd często pojawia się jeszcze przed wbiciem pierwszej łopaty. Kupno działki bez sprawdzenia jej przeznaczenia, dostępu do drogi i warunków gruntowych może później ograniczyć wielkość domu albo dołożyć dziesiątki tysięcy złotych do inwestycji.

MPZP albo decyzja o warunkach zabudowy

W urzędzie gminy sprawdź, czy działka jest objęta miejscowym planem zagospodarowania przestrzennego. Dokument określa między innymi przeznaczenie terenu, maksymalną wysokość budynku, kąt nachylenia dachu, linię zabudowy i dopuszczalną powierzchnię zabudowy.

Jeżeli planu nie ma, potrzebujesz decyzji o warunkach zabudowy. To ona wyznaczy ramy przyszłego domu. Nie zakładaj, że na dużej działce zmieści się dowolny budynek, ponieważ znaczenie mają także sąsiednia zabudowa, dostęp do drogi publicznej i możliwość uzbrojenia terenu.

Co sprawdzić przed zakupem

  • księgę wieczystą, własność i ewentualne służebności,
  • prawny dostęp do drogi publicznej,
  • przebieg sieci energetycznej, wodociągowej, kanalizacyjnej i gazowej,
  • kształt, szerokość oraz orientację działki względem stron świata,
  • ryzyko podtopień, szkód górniczych i osuwisk,
  • warunki gruntowo-wodne, najlepiej potwierdzone badaniem geotechnicznym.

Ja szczególną uwagę zwracam na media. Samo położenie rury lub kabla w pobliżu granicy działki nie oznacza jeszcze, że przyłączenie będzie szybkie i tanie. Przyłącza mogą kosztować od kilkunastu do nawet kilkudziesięciu tysięcy złotych, zwłaszcza gdy trzeba prowadzić je przez długi odcinek albo ustanowić dodatkową służebność.

Ustal budżet zanim wybierzesz metraż

Dom powinien wynikać z budżetu i stylu życia, a nie odwrotnie. Zanim zaczniesz oglądać projekty, zapisz, ile możesz przeznaczyć na działkę, budowę, wykończenie, wyposażenie i zagospodarowanie terenu.

W 2026 roku przy wstępnym planowaniu można przyjąć, że koszt realizacji domu jednorodzinnego mieści się orientacyjnie w poniższych przedziałach. Są to wartości rynkowe, a nie gwarantowane wyceny. Region, technologia, kształt budynku i standard materiałów potrafią zmienić wynik o kilkanaście lub kilkadziesiąt procent.

Etap Orientacyjny koszt za m² Co zwykle obejmuje
Stan surowy otwarty 2800-3800 zł fundamenty, ściany, stropy, konstrukcja i pokrycie dachu
Stan surowy zamknięty 3700-4800 zł zamknięty budynek z oknami i drzwiami zewnętrznymi
Stan deweloperski 4500-6500 zł instalacje, tynki, wylewki i przygotowanie do wykończenia
Stan pod klucz 5500-8000 zł dom gotowy do zamieszkania, bez działki i części wyposażenia

Dla domu o powierzchni 120 m² oznacza to często około 540 000-780 000 zł do stanu deweloperskiego. Do tego dochodzą projekt i adaptacja, przyłącza, ogrodzenie, podjazd, taras, meble oraz koszty finansowania.

Najbezpieczniej od razu odłożyć 10-15% rezerwy. Nie traktuję jej jako pieniędzy na zachcianki, lecz jako zabezpieczenie przed wymianą gruntu, zmianą cen materiałów, dodatkowymi pracami ziemnymi albo koniecznością wykonania droższego przyłącza.

Projekt katalogowy czy indywidualny

Projekt gotowy zwykle kosztuje mniej i pozwala szybciej rozpocząć formalności, ale wymaga adaptacji do konkretnej działki. Projekt indywidualny jest droższy, jednak łatwiej dopasować go do nietypowego terenu, widoku, stron świata i potrzeb mieszkańców.

Najczęściej opłaca się ograniczyć powierzchnię komunikacji, zrezygnować z nadmiaru balkonów i skomplikowanych załamań dachu. Prosta bryła z dachem dwuspadowym jest zwykle tańsza w budowie i późniejszym utrzymaniu niż efektowny, lecz pełen detali budynek.

Przygotuj projekt i wybierz właściwą procedurę

Gdy znasz możliwości działki, możesz wybrać projekt. Architekt adaptujący dopasuje go do lokalnych warunków, przygotuje projekt zagospodarowania działki i uwzględni wymagane uzgodnienia. Na tym etapie nie warto oszczędzać na konsultacji, bo późniejsza zmiana fundamentów, okien czy układu instalacji kosztuje znacznie więcej.

Dokumenty, które zwykle są potrzebne

  • projekt zagospodarowania działki lub terenu,
  • projekt architektoniczno-budowlany,
  • projekt techniczny,
  • mapa do celów projektowych,
  • decyzja o warunkach zabudowy, jeśli nie obowiązuje MPZP,
  • oświadczenie o prawie do dysponowania nieruchomością na cele budowlane,
  • wymagane opinie, uzgodnienia i pozwolenia branżowe.

W zależności od inwestycji składasz wniosek o pozwolenie na budowę albo dokonujesz zgłoszenia budowy. Przy domu jednorodzinnym w wielu przypadkach inwestor może wybrać między tymi ścieżkami, ale pozwolenie jest konieczne między innymi wtedy, gdy obszar oddziaływania budynku wykracza poza działkę lub inwestycja wymaga postępowania środowiskowego.

Dom do 70 m² powierzchni zabudowy może korzystać z uproszczonego zgłoszenia, jednak nie oznacza to całkowitego braku odpowiedzialności ani dowolności. Nadal musisz spełnić warunki planu miejscowego lub decyzji o warunkach zabudowy, przepisy techniczne i wymagania dotyczące usytuowania budynku.

Dokumenty można składać także elektronicznie przez rządowy portal e-Budownictwo. W razie wątpliwości co do procedury najlepiej potwierdzić ją w starostwie albo urzędzie miasta, ponieważ jeden szczegół dotyczący działki może zmienić wymagany zestaw dokumentów.

Zorganizuj plac budowy i odpowiedzialny zespół

Przed rozpoczęciem prac wybierz kierownika budowy, geodetę i wykonawców. Kierownik nie powinien być tylko osobą, która pojawia się na papierze. To on odpowiada za prowadzenie robót zgodnie z projektem, organizację budowy i dokumentowanie istotnych zdarzeń.

Przy większej lub bardziej skomplikowanej inwestycji rozważ także inspektora nadzoru inwestorskiego. Przy typowym domu jednorodzinnym zwykle nie jest on obowiązkowy, ale może pomóc kontrolować jakość prac, obmiary i rozliczenia z ekipą.

Co trzeba zrobić przed pierwszymi robotami

  • uzyskać ostateczną decyzję albo skutecznie dokonać zgłoszenia,
  • zawiadomić właściwy organ nadzoru o planowanym rozpoczęciu robót, jeśli wymagają tego przepisy,
  • ustanowić kierownika budowy,
  • uzyskać dziennik budowy w wersji papierowej lub elektronicznej,
  • ogrodzić i oznaczyć teren,
  • zapewnić tymczasowy prąd, wodę, zaplecze i miejsce składowania materiałów,
  • zlecić geodecie wytyczenie budynku.

Według GUNB rozpoczęciem budowy są już prace przygotowawcze, takie jak wytyczenie obiektu, niwelacja terenu, organizacja placu budowy i wykonanie tymczasowych przyłączy. Nie zaczynaj więc od koparki tylko dlatego, że ekipa ma wolny termin. Najpierw sprawdź, czy wszystkie formalności są zamknięte.

Elektroniczny dziennik budowy ułatwia dostęp do dokumentacji i porządkuje wpisy. Niezależnie od wybranej formy dziennik powinien być prowadzony systematycznie, a umowy z wykonawcami powinny jasno określać zakres prac, terminy, wynagrodzenie, odbiory i odpowiedzialność za poprawki.

Ułóż pierwsze tygodnie w logicznej kolejności

Po przygotowaniu działki najczęściej zaczyna się od prac ziemnych i fundamentów, ale kolejność może się zmienić w zależności od projektu, gruntu i technologii. Najważniejsze jest, aby nie wykonywać etapów bez sprawdzenia poprzednich prac.

  1. Wytyczenie budynku przez geodetę i przygotowanie terenu.
  2. Wykopy, ewentualna wymiana gruntu i wykonanie fundamentów.
  3. Izolacje przeciwwilgociowe oraz zasypanie i zagęszczenie gruntu.
  4. Ściany, stropy, schody i konstrukcja dachu.
  5. Pokrycie dachu, stolarka okienna i drzwiowa.
  6. Instalacje, tynki, wylewki oraz prace elewacyjne.

Jeśli planujesz pompę ciepła, rekuperację, rolety zewnętrzne albo fotowoltaikę, decyzje podejmij przed zamknięciem stanu surowego. Przepusty, miejsce na jednostki i trasy przewodów są łatwe do zaplanowania na papierze, ale kosztowne do wykonania po tynkach.

W praktyce wiele problemów wynika nie z braku pieniędzy, lecz z braku decyzji. Odpowiednio wcześnie ustal położenie kuchni, łazienek, gniazd, oświetlenia, grzejników, punktów internetowych i sprzętów. Dzięki temu późniejsze wnętrza będą spójne, a nie składane z przypadkowych poprawek.

Przeczytaj również: Elewacja domu kostki - Jak wybrać, by nie przytłoczyć bryły?

Błędy, które najczęściej opóźniają inwestycję

  • kupowanie projektu przed sprawdzeniem MPZP lub warunków zabudowy,
  • rezygnacja z badań gruntu na trudnej albo pochyłej działce,
  • wybór najtańszej ekipy bez sprawdzenia wcześniejszych realizacji,
  • brak pisemnego harmonogramu i zasad odbioru prac,
  • wydawanie całego budżetu na stan surowy bez pieniędzy na instalacje i wykończenie,
  • zmiany w projekcie wprowadzane bez konsultacji z projektantem i kierownikiem budowy.

Ostatnia kontrola przed wejściem ekipy

Zanim zamówisz pierwsze materiały, przygotuj jedną teczkę inwestycji albo jej cyfrowy odpowiednik. Powinny znaleźć się w niej decyzje, projekt, umowy, kosztorys, harmonogram, protokoły odbioru i potwierdzenia płatności.

Moja praktyczna zasada jest prosta: nie rozpoczynaj kolejnego etapu bez odbioru poprzedniego. Zdjęcia instalacji przed zakryciem, protokoły i wpisy w dzienniku mogą później pomóc przy reklamacjach, ubezpieczeniu oraz odbiorze budynku.

Najlepszy początek budowy to nie efektowna wizualizacja, lecz dobrze sprawdzona działka, policzony budżet i projekt dopasowany do realnych warunków. Jeżeli te trzy elementy są uporządkowane, formalności i prace wykonawcze stają się znacznie bardziej przewidywalne, a dom od początku ma większą szansę być wygodny, trwały i rozsądny w utrzymaniu.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Sprawdź MPZP albo uzyskaj decyzję o warunkach zabudowy. Zweryfikuj także księgę wieczystą, dostęp do drogi publicznej, przebieg sieci, ryzyko podtopień i osuwisk oraz warunki gruntowo-wodne, najlepiej na podstawie badania geotechnicznego.
Orientacyjny koszt domu do stanu deweloperskiego wynosi około 540 000-780 000 zł. Poza budową trzeba uwzględnić między innymi projekt i adaptację, przyłącza, ogrodzenie, podjazd, taras, wyposażenie oraz rezerwę 10-15% na nieprzewidziane wydatki.
W zależności od inwestycji można złożyć wniosek o pozwolenie na budowę albo dokonać zgłoszenia. Pozwolenie jest konieczne między innymi wtedy, gdy obszar oddziaływania budynku wykracza poza działkę lub inwestycja wymaga postępowania środowiskowego. Dom do 70 m² powierzchni zabudowy może korzystać z uproszczonego zgłoszenia, ale nadal musi spełniać warunki zabudowy i przepisy techniczne.
Najpierw zamknij formalności, ustanów kierownika budowy, uzyskaj dziennik budowy, przygotuj ogrodzenie, oznakowanie, tymczasowy prąd i wodę oraz zorganizuj miejsce składowania materiałów. Zleć też geodecie wytyczenie budynku, ponieważ wytyczenie, niwelacja terenu i organizacja placu budowy są traktowane jako rozpoczęcie robót.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

przyłącza geodeta warunki zabudowy fundamenty działka budowlana
Autor Wiktor Sawicki
Wiktor Sawicki
Nazywam się Wiktor Sawicki i od 14 lat zajmuję się tematyką wnętrz. Moja przygoda z projektowaniem zaczęła się od pasji do estetyki i funkcjonalności przestrzeni, co sprawia, że każda aranżacja staje się dla mnie nie tylko wyzwaniem, ale także sposobem na wyrażenie siebie. Interesuje mnie, jak odpowiednie rozwiązania mogą wpływać na nasze samopoczucie i codzienne życie. W moich tekstach staram się dzielić wiedzą na temat najnowszych trendów, praktycznych porad dotyczących urządzania wnętrz oraz sposobów na optymalne wykorzystanie przestrzeni. Zawsze dokładam starań, aby informacje, które przekazuję, były rzetelne, zrozumiałe i aktualne. Lubię porównywać różne podejścia do aranżacji, a także uprościć skomplikowane zagadnienia, aby każdy mógł znaleźć coś dla siebie.
Komentarze (0)
Dodaj komentarz
